وضعية البنية التحتية للوحدات السجنية ومراكز الإصلاح :
يرتكز نظام الإقامة بالسجون ومراكز الإصلاح على الإقامة الجماعية، ورغم أنّ أغلب السّجون كانت عبارة على ضيعات وثكنات عسكرية، تشكو من اهتراء بنيتها التحتية مما زاد في تفاقم ظاهرة الاكتظاظ ، حرصت وزارة العدل والهيئة العامة للسجون والإصلاح على تحسين ظروف الإقامة حيث قامت بالعديد من مشاريع التهيئة والتوسعة بمختلف وحداتها السجنية ومراكز الإصلاح وإحداث سجون جديدة لتعويض المتخلي عنها.
وتقوم الهيئة العامة للسجون والإصلاح سنويا بتحديد المشاريع والبرامج ذات الأولوية حسب وضعية البنية التحتية لكل وحدة سجنية وإصلاحية وترتيبها حسب الأولوية للعمل على تحسين البنية التحتية لوحداتنا السجنية والإصلاحية لتكون مطابقة للمواصفات الدّولية المعمول بها وذلك من خلال العمل على :
- تعزيز حقوق المودعين ورفاههم (المساحة المخصصة لكل سجين).
- خلق فرص إدماج المودعين.
- تحديث منظومة تأمين الوحدات السجنية والإصلاحية.
- تحسين ظروف العمل للإطارات والأعوان.
ولمزيد تحسين البنية التحتية للسجون لتكون مطابقة للمواصفات الدولية المعمول بها في تحسين ظروف الإقامة بها تم العمل على تدعيم العلاقات الدولية وذلك بإمضاء إتفاقيات مع الشركاء الأجانب لإنجاز عدة مشاريع تهيئة وتوسعة، وبعد تدارس وضعيتها على جميع المستويات تمّ إعداد خارطة طريق شاملة وللنهوض بالبنية التحتية المتضررة لوحداتنا السجنية وقد تمّ بموجبها إنجاز العديد من المشاريع :
مشاريع البنية التحتية التي تم إستلامها سنة 2020 :
إعادة تهيئة المقر الإداري.
بناء عدد 02 ملاعب رياضية.
بناء قاعة رياضة.
تركيز حوض سباحة.
تركيز محول ومولد كهربائي.
تركيز شبكة إطفاء حرائق.
بناء جناح جديد (القسط الأول).
بناء فضاء خاص بالإطارات والأعوان.
تركيز تجهيزات المطبخ.
تركيز تجهيزات المطبخ.
تجديد الشبكة الكهربائية وشبكة الماء الصالح للشراب (جزئيا).
بناء مصحة وفضاء الأعوان (جزئيا).
بناء مصحة وفضاء ثقافي للسجينات وحجرات ملابس للأعوان .
- إصلاح الشقوق والطبقة العازلة للغرف السجنية
تهيئة الغرف السجنية (القسط الأول).
- تجديد الطبقة العازلة.
تهيئة الأدواش و آلات التسخين.
بناء مقر إدارة بالطابق العلوي.
بناء قاعة رياضة وملعب رياضي ومقري لفرقة الأنياب والخيالة وقاعة إنتظار ومساكن وظيفية والسور الخارجي.
- تركيز تجهيزات المطبخ
- تركيز محطة ضخ المياه وتجديد شبكة الماء الصالح للشراب
تركيز مولد كهربائي.
بناء مقري فرقة الخيالة والأنياب وفضاء الأعوان.
تركيز تجهيزات المطبخ.
تركيز تجهيزات المطبخ.
- تركيز تجهيزات المطبخ.
- تركيز تجهيزات المطبخ.
بناء السور الخارجي و عدد 04 منارات.
تركيز تجهيزات المطبخ.
الوحدة | المشروع | طاقة الإستيعاب |
---|---|---|
سجن بلي | بناء سجن بلي | 1000 سجين |
سجن باجة | بناء سجن باجة "القسط الثاني" | 1000 سجين |
سجن برج الرومي 2 | بناء سجن برج الرّومي 2 " القسط الثاني" | 1000 سجين |
سجن الهوارب | تهيئة سجن الهوارب بالتعاون مع مكتب UNOPS "القسط الأوّل" تهيئة سجن الهوارب بالتعاون مع مكتب UNOPS "القسط الثاني" | 1000 سجين |
سجن سوسة بالمسعدين | بناء جناح جديد "القسط الثاني" | 300 سجين |
سجن قابس | تهيئة سجن قابس "القسط الثاني" | 300 سجين |
سجن مرناق | تهيئة وتوسعة سجن مرناق الجناح 'ج' | 500 سجين |
سجن المنستير | "مشروع توسعة سجن المنستير "القسط الرابع إصلاح الأضرار الحاصلة بالقسط الاول | 350 سجين |
بطاقات تفسيرية لمشاريع التهيئة والتوسعة :
نظرا لتردي البنية التحتية للوحدة والأضرار التي سببتها أحداث 14جانفي 2011 به تم الإنطلاق في إعداد دراسة شاملة بالتعاون مع الإتحاد الأوروبي ليتماشى والمعايير الدولية وذلك ضمن مشروع دعم إصلاح القضاء في قسطه الأول وتم تمويل وإنجاز قسط أول (بناء جناح جديد) من طرف الإتحاد الأوروبي بكلفة جملية تقدر بـ 5.7 مليون دينار وبصدد إنجاز القسط الثاني على حساب ميزانية الدولة بكلفة تقدر بـ 7.3 مليون دينار .
المشروع | تهيئة سجن سوسة بالمسعدين (القسط الثاني) |
الكلفة | حوالي 7.3 مليون دينار |
مدى توفر الإعتمادات | إعتمادات متوفرة |
مدة الإنجاز | 560 يوم |
عدد الأسرة المضافة | 500 سرير |
نظرا لتردي البنية التحتية وما سببته أحداث جانفي 2011 من أضرار به تم الإنطلاق في إعداد دراسة شاملة بالتعاون مع الإتحاد الأوروبي ضمن مشروع دعم إصلاح القضاء في قسطه الثاني حيث تم تمويل قسط أول من طرف الإتحاد الأوروبي في حدود 06 مليون دينار والذي بصدد الإنجاز حاليا (نسبة تقدم الأشغال 10% ) وبصدد إعداد ملفات طلب عروض قسطه الثاني على حساب ميزانية الدولة.
المشروع | تهيئة سجن الهوراب بولاية القيروان |
الكلفة | حوالي 12 مليون دينار |
مدى توفر الإعتمادات | إعتمادات متوفرة |
مدة الإنجاز | 700 يوم |
نسبة تقدم الأشغال | 10 % |
عدد الأسرة المضافة | 600 سرير |
المشروع | بناء وحدة سجنية جديدة |
الكلفة | حوالي 57.4 مليون دينار |
مدى توفر الإعتمادات | إعتمادات متوفرة |
مدة الإنجاز | 900 يوم |

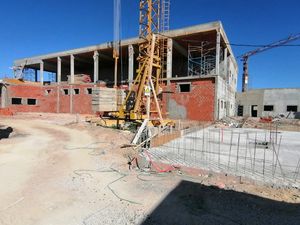

نسبة تقدم الأشغال | تم الإنطلاق في الأشغال بداية من شهر جويلية 2017 |
عدد الأسرة المضافة | 1000 سرير |
المشروع | بناء وحدة سجنية جديدة |
الكلفة | حوالي 37 مليون دينار |
مدى توفر الإعتمادات | إعتمادات متوفرة |
مدة الإنجاز | 700 يوم |
نسبة تقدم الأشغال | تم الإنطلاق في الدراسات |
عدد الأسرة المضافة | 1000 سرير |
المشروع | توسعة سجن المنستير القسط الأول |
الكلفة | حوالي 4,6 مليون دينار |
مدى توفر الإعتمادات | إعتمادات متوفرة |
مدة الإنجاز | 300 يوم |
نسبة تقدم الأشغال | في مرحلة القبول النهائي للأشغال |
عدد الأسرة المضافة | 480 سرير |
المشروع | تهيئة سجن قابس |
الكلفة | حوالي 4,8 مليون دينار |
مدى توفر الإعتمادات | إعتمادات متوفرة |
مدة الإنجاز | 540 يوم |
نسبة تقدم الأشغال | 100 % |
عدد الأسرة المضافة | 500 سرير |
مشروع ممول من طرف الإتحاد الأوروبي وتتم متابعة إنجازه من طرف مكتب متابعة المشاريع بشمال إفريقيا التابع للأمم المتحدة UNOPS. |
المشروع | تهيئة الجناح " ج " بسجن مرناق |
الكلفة | حوالي 7.5 مليون دينار |
مدى توفر الإعتمادات | تم برمجة رصد الإعتمادات |
مدة الإنجاز | 540 يوم |
نسبة تقدم الأشغال | في طور تحيين ملفات طلبات العروض |
عدد الأسرة المضافة | 750 سرير |
المشروع | بناء وحدة سجنية جديية : سجن برج الرومي 02 |
الكلفة | حوالي 42 مليون دينار |
مدى توفر الإعتمادات | إعتمادات متوفرة |
مدة الإنجاز | القسط الأول : 540 يوم |
نسبة تقدم الأشغال | في طور الدراسات |
عدد الأسرة المضافة | 1000 سرير |
المشروع | مشروع تهيئة وتوسعة مركز إصلاح الأطفال الجانحين بقمرت (بناء مركز متكامل بطاقة إستعاب 120 حدث) |
الكلفة | حوالي 12 مليون دينار |
مدى توفر الإعتمادات | تم رصد إعتماد تقدر بـ 7 مليون دينار للإنجاز القسط الأول. |
مدة الإنجاز | 500 يوم |
نسبة تقدم الأشغال | في طور الدراسات |
عدد الأسرة المضافة | 120 سرير |
